人民网西宁12月30日电 12月29日22时17分,随着750千伏大漠变电站全站设备带电运行,青海“沙戈荒”大型风电光伏基地送出配套电网项目——750千伏丁字口输变电工程竣工投运,青海新能源开发利用和能源电力保供再添一条“绿电高速路”。工程投运后,将进一步增强青海海西地区主网架结构,提升区域电网供电可靠性和新能源消纳水平,推动青海新能源高质量发展和地方经济发展绿色转型。

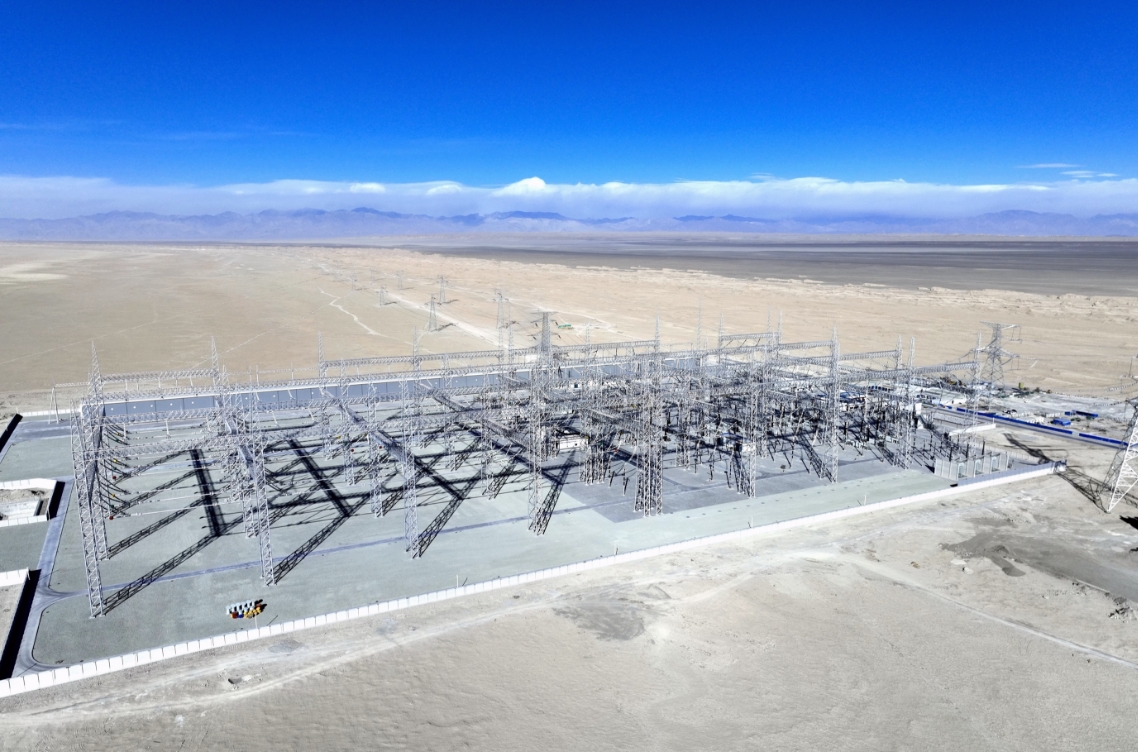

750千伏大漠变电站全景。张朋摄
750千伏丁字口输变电工程位于青海省海西蒙古族藏族自治州茫崖市冷湖镇,是服务国家“沙戈荒”大型风电光伏基地建设、加快打造青海新型电力系统的重点能源工程。该工程于2023年8月开工建设,工程本期新建一座750千伏大漠变电站,建设2100兆伏安主变压器2组,建设750千伏线路2条连接至750千伏鱼卡变电站,建设330千伏线路10条连接至周边新能源汇集站和主电网变电站。工程投运后可满足茫崖冷湖风光气储一体化园区新能源送出需要,服务国家“沙戈荒”大基地项目及省内其他重点能源项目400万千瓦风电的接入,并为后续青海海西地区新能源开发预留了空间。
“在‘沙戈荒’大基地项目全面开建后,青海新能源装机进入快速增长阶段,近3年新增新能源装机超2000万千瓦,新能源装机规模翻了近1番。我们全力服务‘沙戈荒’大基地建设,开工建设750千伏昆仑山、红旗等15项配套电网工程,更好满足新能源并网消纳需求,促进电力系统资源大范围优化配置。”国网青海省电力公司建设部主任何恩家介绍,750千伏丁字口输变电工程的建成投运,将青海750千伏骨干网架向西拓展230公里,打通柴达木盆地西北部与青海主网送出通道,加速构建青海海西地区绿色电网“生态圈”。
“十四五”以来,国网青海省电力公司逐年扩大电网投资额和建设规模,累计投入电网建设资金356.4亿元,新建和续建35千伏及以上电网工程项目257项,加快建设玉果二回线路、哇让抽蓄电站等重点能源工程,推动实现省内第二条、第三条特高压通道纳入国家规划。同时,统筹兼顾好水电与新能源高效开发利用,深化应用多能互补协调调控技术,完善源网荷储协调平衡策略,提升电力交易服务水平,更好地服务青海能源保供大局,助力国家清洁能源产业高地建设(甘海琼、周磊、张璞)
